В Минэнерго рассказали о запускаемых в нынешнем году объектах

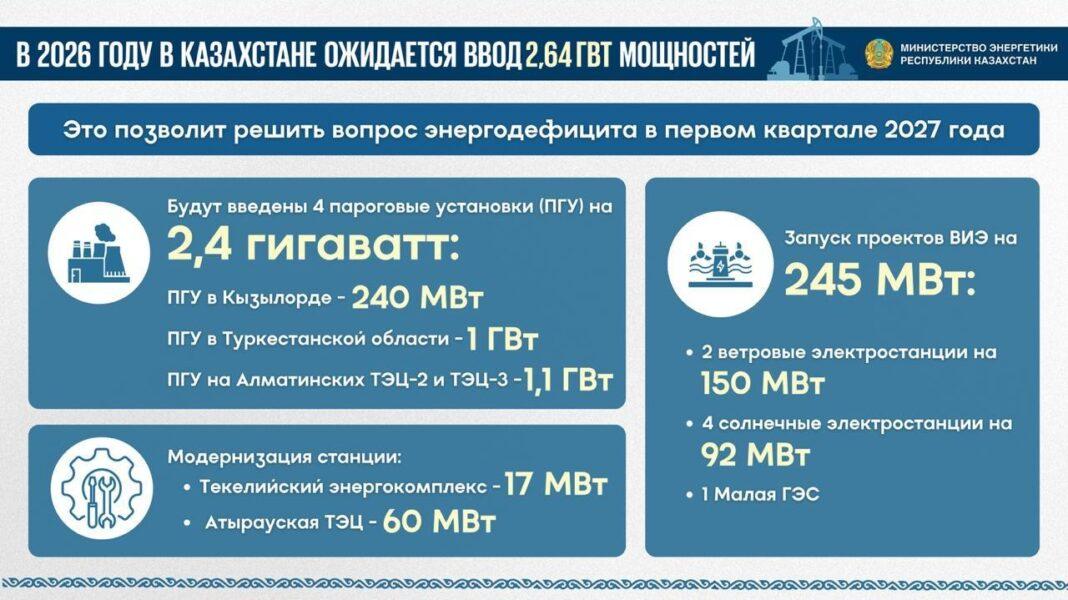

Казахстан готовится к масштабному прорыву в энергетической сфере: в 2026 году страна планирует ввести в строй внушительный объём генерирующих мощностей, который должен навсегда избавить её от проблемы энергодефицита. Общий потенциал новых объектов составит 2,64 ГВт — и это не только традиционные источники, но и возобновляемые.

По расчётам экспертов, уже к началу 2027 года Казахстан сможет полностью закрыть внутренние потребности в электроэнергии, а к 2029 году выйти на устойчивую профицитную модель — то есть производить больше, чем потреблять. Такой сценарий стал ответом на тревожные сигналы прошлого года, когда стране пришлось импортировать 3,7 млрд киловатт‐часов. На расширенном заседании Правительства глава государства жёстко обозначил: работа по наращиванию собственной генерации должна быть усилена.

Сердцевину новой энергетической карты составят четыре крупные парогазовые установки, суммарная мощность которых приблизится к 2,4 ГВт. Эти объекты станут опорой для южных регионов, обеспечив их не только электричеством, но и теплом. Так, в Кызылординской области уже идут пуско‐наладочные работы на ПГУ мощностью 240 МВт, а в Туркестанской области продолжается строительство гигантской установки на 1 ГВт.

Не остаётся в стороне и мегаполис: на площадках алматинских ТЭЦ‐2 и ТЭЦ-3 возводятся современные ПГУ общей мощностью 1,1 ГВт. Это позволит городу получить надёжный и экологичный источник энергии, снизив нагрузку на устаревшие мощности.

Параллельно идёт точечная модернизация региональных объектов. В «Текелийском энергокомплексе» появится новая генерация на 17 МВт, а на Атырауской ТЭЦ запустят современный турбоагрегат и котёл, которые добавят в энергосистему ещё 60 МВт.

Важнейший акцент сделан на «зелёной» энергетике. В 2026 году портфель ВИЭ пополнится объектами суммарной мощностью 245 МВт. В Костанайской области стартуют две ветровые электростанции: «Aspan Energo» (50 МВт) и «Гиперборея» (100 МВт). В четырёх регионах — Мангистауской, Жамбылской, Костанайской областях и Жетысу — запустят четыре солнечные электростанции общей мощностью 92 МВт. Кроме того, в Туркестанской области начнёт работу малая ГЭС от компании «ТАУЭНЕРГО».

Таким образом, Казахстан делает ставку на диверсификацию энергобаланса: сочетание мощных ПГУ, точечной модернизации и возобновляемых источников должно не просто закрыть текущие потребности, но и создать прочный фундамент для будущего роста.
